又到了牆壁封釘模板的作業,第一天只有3個師傅來工地工作,其中兩個師傅都是新面孔,他們先把之前方便水電施工所拆下的窗框釘好,再開始牆壁模板的封釘,因為模板包商在別處也有模板工程,所以每天的模板作業只有2~4人,總共做了5天才把三樓牆壁的模板做好。




文章標籤

樂活松竹 發表在 痞客邦 留言(0) 人氣()

三樓牆壁的水電做好後,該換工地雜工上場了,我找了一個空檔將三樓牆壁模底清理乾淨!




文章標籤

樂活松竹 發表在 痞客邦 留言(0) 人氣()

三樓的牆筋綁好後就連絡水電師傅過來施作,他說他正在趕建一座雞舍,做好後再到我的工地,雖然有點不悅也只能乾著急的等待,期間我被模板包商一直唸,他說等太久、太離譜了,我也有一直打電話催促水電師傅快來上工,但,這樣一等兩個禮拜過去了!




文章標籤

樂活松竹 發表在 痞客邦 留言(0) 人氣()

綁鐵包商忙完其他建案後,換到我的工地施工,當天來了六個綁鐵師傅,這幾個師傅都是老面孔,他們大多從做房子基礎的時候就已經來過,只有一個年輕師傅是新面孔!




文章標籤

樂活松竹 發表在 痞客邦 留言(0) 人氣()

灌漿後7天,模板包商陸續的鬆開二樓板模的螺絲,並撬開模板,當他們要組三樓牆壁的外模時,再把模板接到樓上組裝,現在模板師傅已經開始三樓牆壁外膜的組裝作業了!




文章標籤

樂活松竹 發表在 痞客邦 留言(1) 人氣()

三樓柱鐵升起以後就等待水電師傅來升水電管路,等了三天,水電師傅終於出現在我的工地了!




文章標籤

樂活松竹 發表在 痞客邦 留言(0) 人氣()

聯絡綁鐵包商來升柱鐵,他回我說鋼筋已經載去我的工地了,但梅姬颱風來之前,他們要將已經開挖的建案先把基礎趕起來,我的工地則是颱風過後才會來施工,雖然有些無奈,但也只能這樣了!




文章標籤

樂活松竹 發表在 痞客邦 留言(0) 人氣()

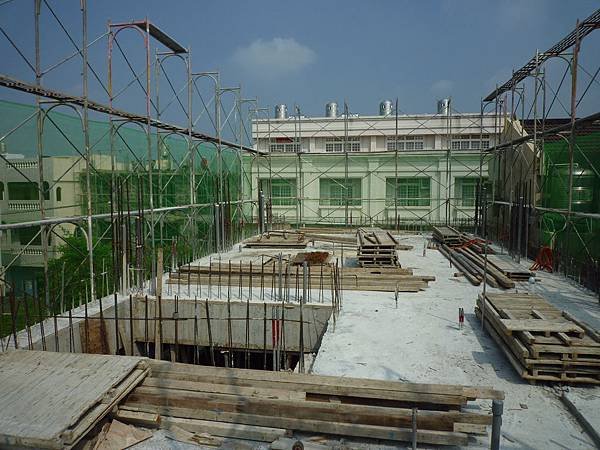

三樓放樣完成後,我連絡鷹架業者來升鷹架,並囑咐要裝上防護網,因為防護網是主管單位稽查的項目之一,鷹架升起後,各種工班就可以陸續的來工作了!




文章標籤

樂活松竹 發表在 痞客邦 留言(0) 人氣()

三樓底板灌漿後,澆水養護了7天,正想連絡模板包商去打樣,包商已經在工地解開模板的螺絲了,我請他先打樣,把牆和柱的位置確立起來,好讓其他工班進場工作!




文章標籤

樂活松竹 發表在 痞客邦 留言(0) 人氣()

三樓底板灌漿完成後,壓送車、土尾和模板包商就相繼離開工地,只剩下我一個人在處理封填的人孔,處理完後,我就到樓上用水霧養護三樓底板!




文章標籤

樂活松竹 發表在 痞客邦 留言(0) 人氣()

三樓底板的水電佈管完成後,模板包商帶著模板師傅來把板模做最後的支撐和補強,我則連絡壓送車和混凝土廠並和他們敲定灌漿的日期, 一切都準備就緒,就等待灌漿日子的來臨!




文章標籤

樂活松竹 發表在 痞客邦 留言(0) 人氣()

三樓底板的鋼筋組裝當天水電師傅有來放管,不用再通知他們來上工,水電師傅說他另一處的工作做好後再過來我這邊,這一等一個禮拜就過去了,水電師傅來工作後的第三天,雨就來了,所以他們有時做有時停,共用了11天才把三樓底板的水電做好,天候不佳拖慢了進度!




文章標籤

樂活松竹 發表在 痞客邦 留言(0) 人氣()

打掃過三樓底板的模頂後,就連絡綁鐵包商來綁筋,週日我和他聯絡並說好週二到我的工地施工,結果,綁鐵師傅在週一就來施工,於是我趕緊連絡水電師傅和模板包商快過來工地做他們的工作,他們都說不是明天才要綁鐵嗎?怎麼亂改時間?害我被他們一直念一直念!




文章標籤

樂活松竹 發表在 痞客邦 留言(0) 人氣()

二樓屋樑和頂板的模板架立完成後,就等待綁鐵包商派綁鐵師傅來組裝鋼筋,趁著這個空檔,我自己打掃頂板模頂,在屋樑的板模溝還有很多鋸木屑,雖然模板包商有打掃過!




文章標籤

樂活松竹 發表在 痞客邦 留言(0) 人氣()

屋樑的模板釘好後 ,模板師傅接著架立二樓頂板的模板,天氣還是跟前幾天一樣,中午過後,天空落水,所以模板師傅大多只做半天的工,想要快快地架好模板,也快不了了!




文章標籤

樂活松竹 發表在 痞客邦 留言(0) 人氣()

這幾天的天氣不好,早上出太陽,下午都是烏雲密布,天空不時飄下雨水,下雨了,模板師傅就收拾工具回家了,每天幾乎都是只做半天的工,所以二樓屋樑的組立進度緩慢,原本,模板包商信誓旦旦的保證四天就能把二樓頂板的模板釘好,讓綁鐵工班進場工作,天氣不好,不能在預定的時間內完成,完成時間只能順延了!




文章標籤

樂活松竹 發表在 痞客邦 留言(0) 人氣()

洗過牆壁的模板,清理過牆壁的模底後,就等模板師傅來封二樓牆壁的內模,等了幾天才來3位師傅,不像之前5、6位師傅一起來工作,大概是其他工地的工程在趕工,模板包商調不到人手,看來這次的模板工程龜速進行了!




文章標籤

樂活松竹 發表在 痞客邦 留言(0) 人氣()

二樓水電已經完成佈管,模板師傅並沒有即刻來封牆壁內模,趁著這個空檔,我把二樓的工地整理整理,並且洗釘好的牆壁外模板,最重要的是要清除二樓牆壁的模底的雜物,並且把模底洗乾淨,千萬不要讓雜物留在板模裡。




文章標籤

樂活松竹 發表在 痞客邦 留言(0) 人氣()

二樓的水電管路和一樓比起來單純許多,管路鋪設的時間應該會較短;上次水電師傅來升管時,模板包商也來打樣,有3、4跟管子要喬進牆壁內,水電師傅一直抱怨綁鐵師傅綁的柱鐵有些微的偏差,以致他的管路跑到牆壁外面,邊改管路邊念,一個上午就這樣過去了!




文章標籤

樂活松竹 發表在 痞客邦 留言(0) 人氣()

二樓牆壁的外板模組好後,我就通知綁鐵包商來施工,綁鐵包商原本說週四到我的工地工作,但,一延再延,終於,週日綁鐵師傅出現在我的工地綁牆筋了!




文章標籤

樂活松竹 發表在 痞客邦 留言(0) 人氣()
