一樓牆壁筋綁好後換水電師傅佈水電管路,水電師傅來工地的第一件事就是喬管路,當初灌漿的時候管路的位置跑掉了,有少數幾根管子會在牆壁外,他們須把管子烤彎移入牆內,有時候還要用到電動打鑿器打掉覆蓋管子的混凝土再接管烤彎,喬管路時他們總是露出一臉不悅的樣子!


       水電師傅正在喬管路

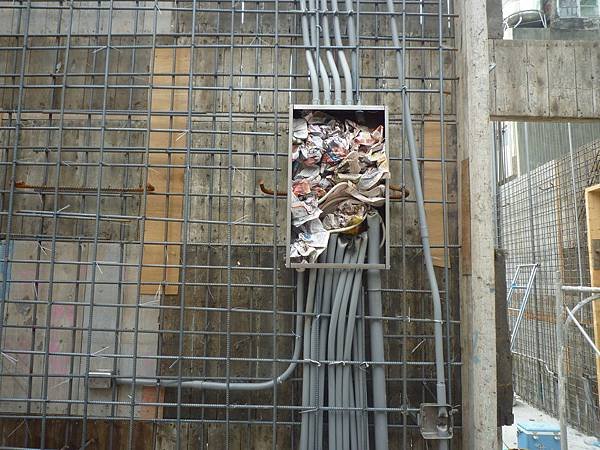

兩個水電師傅分工,一個安裝插座、開關和壁燈的預埋盒,一個安裝分配箱和固定冷熱水管;我家一樓的電路分配箱有三個,一個是電力的配電箱,一個是弱電的分配箱,另一個是不斷電系統的配電箱,安裝分配箱較麻煩,因為鋼筋已經綁好了,水電師傅要先裁斷一些擋住分配箱的鋼筋並拆下它們,再把分配箱和鋼筋固定,分配箱固定好後再把原本預留的管路接進箱子裡;水電師傅讓電源插座的管路跑地板,電燈、壁燈的管路跑牆壁,當預埋盒裝好後他們還會看看是否水平,能請到細膩的水電師傅我的運氣算不錯!

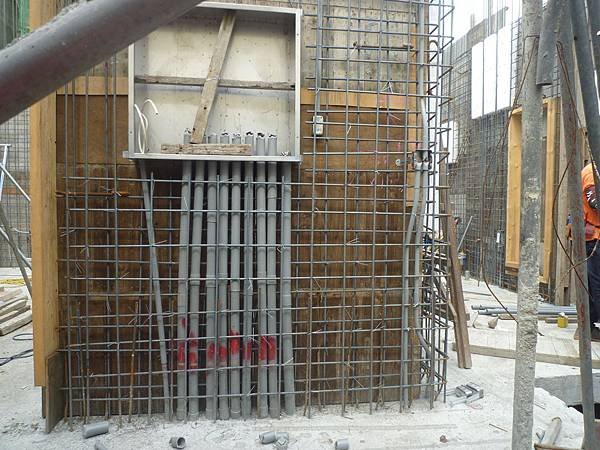

          電力的配電箱,22P算是家用最大的配電箱

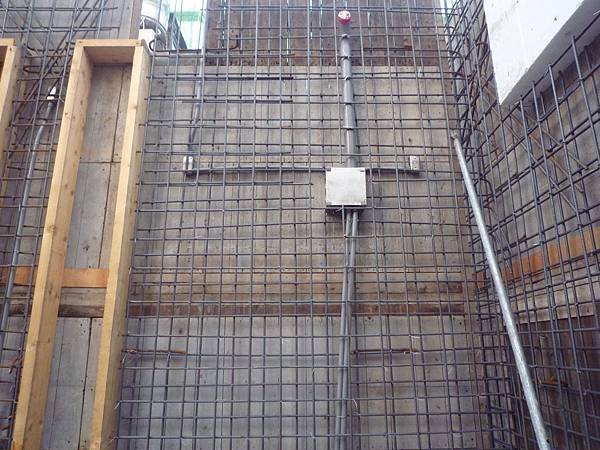

插座預埋盒的大小有1P和2P之分,1P的長方形預埋盒可裝3個插座,2P的正方形預埋盒可裝6個插座,預埋盒的樣式有掛腳和不掛腳,我家的牆壁是15cm,所以掛腳的預埋盒也要用15cm,預埋盒的材質有白鐵和阿鐵,水電師傅帶了一箱1P白鐵掛腳的預埋盒來安裝結果不夠,我還去買5個回來;建議自建的朋友,配電箱和預埋盒用白鐵盒以後才不會有生鏽的問題!








         不斷電系統的電力分配箱








        弱電系統的分配箱







一樓,我原本不考慮吹冷氣,所以沒有規劃裝設冷氣機,水電師傅鼓吹我先把冷氣管路預留起來,有備無患,自己想了想也對,後來我接受建議,所以在客廳和餐廳多做了分離式冷氣機的預留管,雖然現在不一定會裝冷氣機,以後想裝設的時候就會簡便許多!

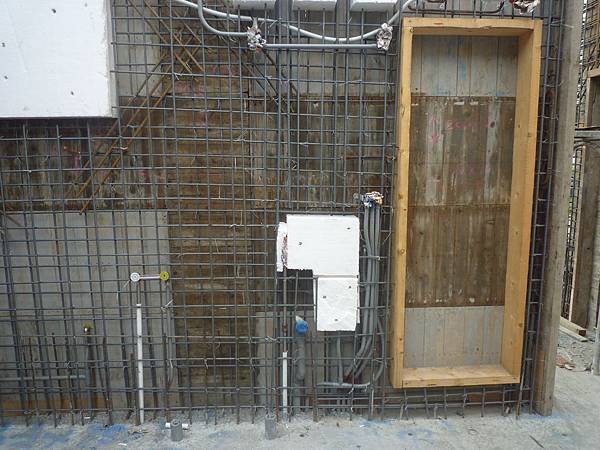

          分離式冷氣的預留配管箱







兩個水電師傅在工作的時候,我也在工地綁鐵、做雜事,他們做了4天終於把管路配好,和我一一核對設計圖上的標示,還問我有要追加的電燈或插座嗎?我在客廳加裝一個抽風機的開關,其他可能會用到電燈和插座的地方都裝了,應該沒了!

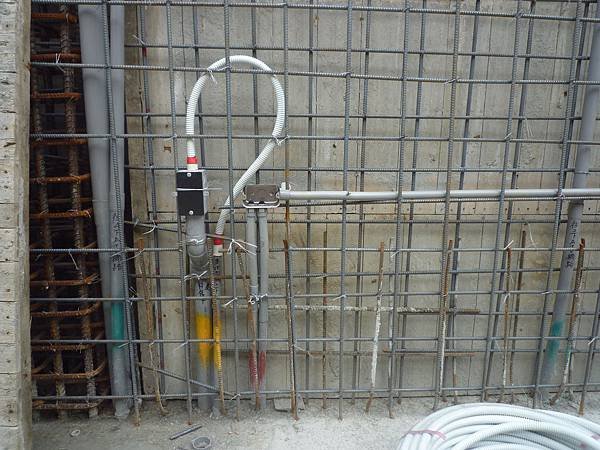

          冷、熱水管的架立固定







一樓牆壁水電佈管完成了,再來就等模板師傅來封模,組立牆壁的板模!








     黑色方塊是中央集塵系統的預埋盒,一個500元,超貴的!
