石材加工廠通知我準備一樓石材地板所需水泥和沙子的數量,我通知建材行將沙子和水泥送到我家工地,接著,貼石材的師傅出現在我家工地,期待已久的地板貼石材工程終於開始了!
一樓玄關
石材加工廠派師傅丈量地板後,會將整個地板劃分成數十個小塊,一個小塊就是要安裝一塊石板,加工廠會依照區塊的尺寸裁切石板,將石板編號並用見號標示鋪排的方向,也就是說每塊石版都有固定的位置,加工廠繪製一張貼石板的配置圖,讓貼石師傅照圖施工。貼石師傅到工地後,先用雷射水平儀抓出水平,定出石板鋪貼地高度,然後將石材地板按順序擺放,讓編號的石板就近放置,這樣可以方便施工。石材地板是騷底施工也稱大理石工法,貼石師傅先將水泥和沙子用攪拌機器混合拌勻備用,施工時,先用水泥漿潑濕地板當地面接著劑,再將拌勻的水泥砂粉鋪在水線為界的地方,師傅以純熟的技術將水泥砂粉撥平,水泥砂粉整平到需要的高度後,灑上大量的水讓水泥砂粉充分濕潤,然後將準備好的水泥漿澆上水泥砂當黏著劑,最後擺上石板,微調石板地位置後,石材地板的鋪排就完成了。
石板鋪排地配置圖
貼石師傅正看著石板配置圖,準備開始貼石板
釘鋼釘,抓出基準線
綁好基準線後,用像耕耘機的攪拌機器將水泥和沙子拌勻備用
地面潑上水泥水,增加水泥砂和地面的黏合力

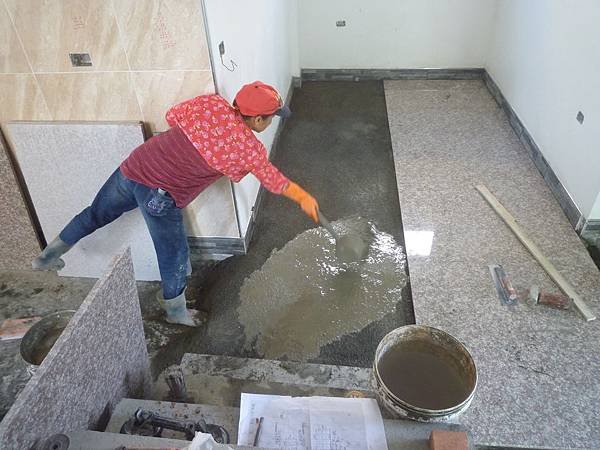

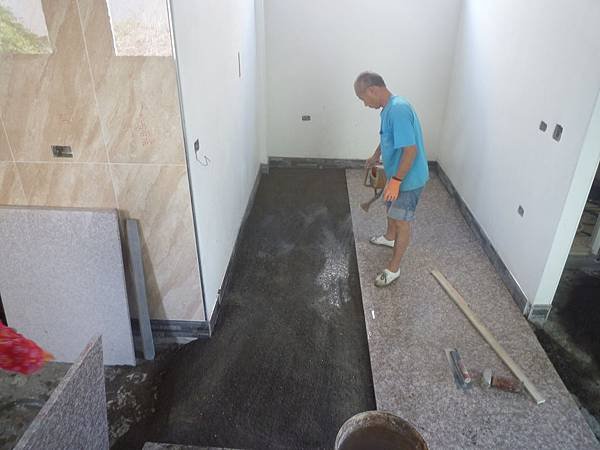

鋪上拌勻地水泥砂粉
用抹刀攤平水泥砂粉,再用水平儀刮平
灑水後,再澆上水泥水當黏著劑,然後擺上石板
微調石板,用水平儀檢測水平,丈量下一塊石板的尺寸
一樓的貼石板作業告一段落,明天繼續
二樓的地板貼石板作業,灑水泥水,鋪上水泥砂粉
水泥砂粉鋪平後灑大量的水
灑水後,澆水泥水,準備放上石板
石板鋪上後,即可踩踏,但不可踏在石板地邊緣
二樓地板的石板已經鋪好一半了
二樓石材地板作業完成
我家的一樓樓梯是貼和一樓地板相同的石板,樓梯貼石板順序是從底下的樓梯階先做,樓梯階的石板鋪好後即可踩踏,再逐階往上做,這和土水師傅整飾樓梯階的順序剛好相反,樓梯階貼石板地速度很快,沒有多久的時間一隻樓梯就做好了,這樣折算下來,只要不選貴的石材,樓梯貼石材地板的花費並沒有比貼磁磚貴。貼石師傅工作五、六天,我家一、二樓地板的貼石材工程大功告成,地板貼好石材後新家的氣息蹦出來了!
樓梯用和一樓地板相同的石板
用石板當樓梯模,凹陷處填滿水泥砂粉,然後用抹刀刮平

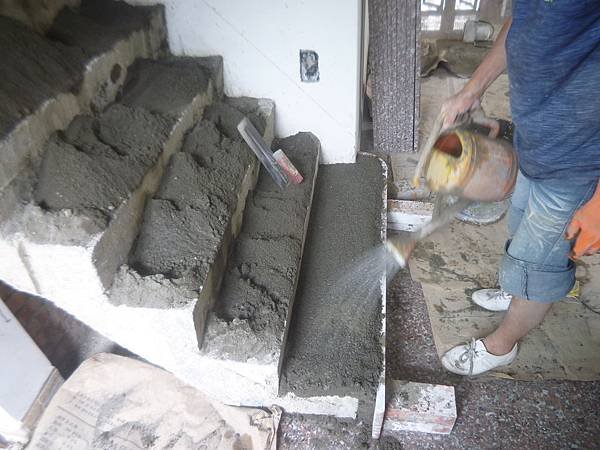

在水泥砂粉上灑水
在樓梯階上澆水泥水
放上石板,樓梯階貼石完成
用石板當樓梯的模板

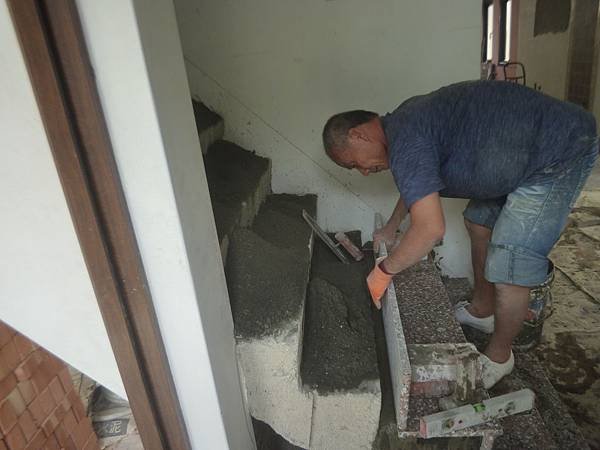

一樓樓梯逐階往上貼石板
樓梯貼石材完成
內玄關地板貼石材
內玄關地板填縫
外玄關地板填縫
