房屋的修飾工程已進入後半段,有些畸零的空間也需要做起來,房屋漸漸的在做收尾工作了,我家雖然是採用暗管的方式配管,還是有一個地冷管和汙水管的管道間,現在這裡的管路已經連接完成,管道可以用磚塊包覆了,管道間包覆完成後,牆面才能用水泥砂粗批,這樣空間的完整性才會顯現出來。

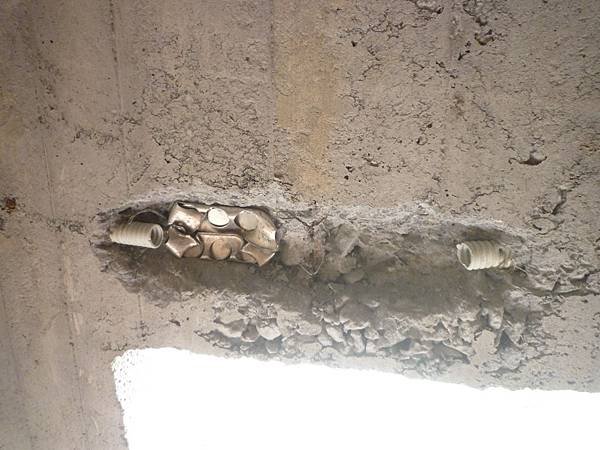

                                    五樓的管道間完成了







當初我家樓板在留管道孔的時候,水電師傅要求樓層的管道孔留大一些,這樣他們連接8英吋的管路時才不會礙手,當時我沒想太多,答應他們的要求,加上模板師傅施工不精準,樓板的孔洞不是很對齊,以致管道的樓板孔越上層越大,若照著現在的孔洞包覆管道,那管道間的體積會不小,勢必會壓迫到旁邊的空間,造成生活作息上的不便,因此,我請土水師傅先縮小孔洞後,再包覆管道間,這個想法又為難土水師傅了,因為要縮小樓板上的孔洞就要植筋、綁筋、釘模板、再灌漿,好像很少人營造房屋會縮小樓板孔洞再包覆管道間,土水師傅也不負責這種工作,基於這個緣故,我跟土水師傅說植筋、綁鐵、綁模我自己處理,他只要幫我灌漿即可,就跟做雨庇一樣,土水師傅欣然答應,於是我要趕緊植筋、綁鐵、架模,好讓土水師傅灌漿。








                              用電鑽鑽孔植筋






                                                植筋完成






                                       綁鐵網當模






                                   三樓封樓板多餘的孔洞,綁鐵、架模完成






                    五樓封樓板多餘的孔洞,綁鐵、架模完成






                                    五樓的孔洞灌漿完成






                                     三樓的孔洞灌漿完成







我和土水師傅兩人合力封掉各個樓層多餘的管道孔洞後,土水師傅可以砌磚包覆管道間了,雖然包覆管道間要疊砌的磚塊不多,土水師傅施工依然嚴謹,還是用水平雷射儀找出基準點,綁上棉線,並在RC牆上植筋,讓包覆管道的磚牆穩固的和房屋結合在一起,包覆管道間的砌磚工作,腳路不好工作的速度不快,三、四天的時間才把一~五樓的管道包覆完成,管道間施作完成後,女工說之前在房子裡看到管路很討厭,現在房子總算像樣了,各樓看起來完整許多,等粗批完成後更會有房子的味道,我自己也很期待看到房屋的完整,不過急不得,還是需要按部就班地把每一種工程界面銜接確實做好,以後房子住的才安心!








          封掉多餘的管道孔洞後,用水平雷射儀找出基準點,綁上棉線,準備砌磚包覆






                              四樓,土水師傅開始包覆管道間






             四樓包覆管道的磚牆在土水師傅的巧手施作下,漸漸地升高了!






              四樓的管道間包覆完成了






樓開始包覆管道,白鐵盒是垃圾桶未來的家,為了安裝這個白鐵盒花了我和土水師傅不少的心思






              三樓包覆管道的磚牆升高到一半了






                三樓的管道間包覆完成了






                       二樓的管道間也包覆完成了






    一樓馬上要包覆管道間了,但是保全系統的白鐵盒會被磚牆封住,我自己把它打掉,重做!






                     保全系統的是用CD管串接白鐵盒,現在移位完成






一樓的管道間包覆完成,包覆管道的磚牆跑到預留的窗框裡了,窗戶的尺寸勢必要縮小才放得進去



























arrow
arrow

    樂活松竹 發表在 痞客邦 留言(2) 人氣()
